丰电一期#1机组B汽动给水泵筒体检修项目从2016年6月8日开始拆卸施工,到2016年7月1日完成复装。只用了短短24天的施工时间,就完成了以下工作内容:
1、吊装小机化妆板,拆、装汽泵与小机盘车及联轴器。
2、拆、装汽泵泵体所属水管、油管等附属所有部件。
3、抽出、回穿汽泵芯包,芯包更换相关密封件,对芯包轴承室所有轴瓦进行检查、检修(芯包不解体)。
4、切割、焊接汽泵泵体进、出口管道及中抽管道。进、出口管道必须使用电动环坡机切割,并对汽泵进口管道进行V型坡口制作和对出口管道进行U型坡口制作。管道切割必须确保最小切割量,如出现管道切割完毕后设备回装中管道无法正常对接,需要加装短管。管道焊接完毕后,对出口管道焊缝进行热处理和金相无损探伤,出具正规热处理和金相检测报告。

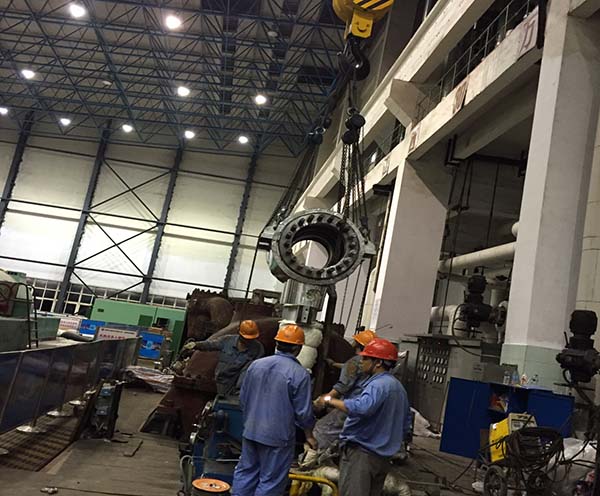

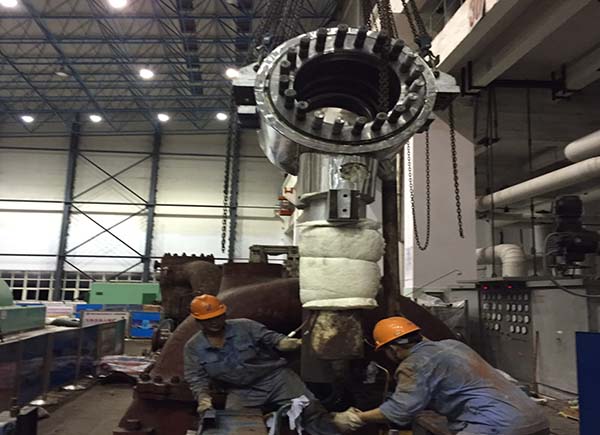

5、吊出汽泵筒体,负责筒体的装车、卸车和筒体在车上的固定绑扎。
6、汽泵整组回装到位后进行联轴器找中心(管道焊接前找一次中心,焊接完毕合格后再找一次中心)。
7、对给水泵筒体及各部件进行检查、检修、装复,配合询价方技术人员质量验收。
8、所有检修工作完成后设备试运至合格。
奋斗在施工一线的全体员工,克服了闷热的施工环境,仍然在确保工期和质量的前提下圆满完成了该项目的施工,由衷感谢项目部全体员工的辛勤付出,公司以你们为荣!
